2026年10月1日、国内最大の発電会社であるJERA、米国のDell Technologies(デル・テクノロジーズ)、英国のRHAELM Holdings(レルム)の3社が、発電所と直結したAIデータセンターの整備に向けた覚書を結んだと発表しました。第1号案件として、千葉市のJERA千葉火力発電所に隣接する敷地に、最大40万kW(400MW)規模のAIデータセンターを建設する構想で、投資額は150億ドル(約2.3兆円)以上を見込んでいます。
AIの普及で「電力が足りない」という課題が世界的に注目されるなか、発電所の隣に計算設備を置くという今回の構想は、電力・建設・通信・半導体など幅広い産業に関わる話題です。本記事では、公式発表で確認できる事実と、報道や一般論に基づく見方を分けながら、この計画の中身と、需要が波及し得る分野、そして注意点を整理します。

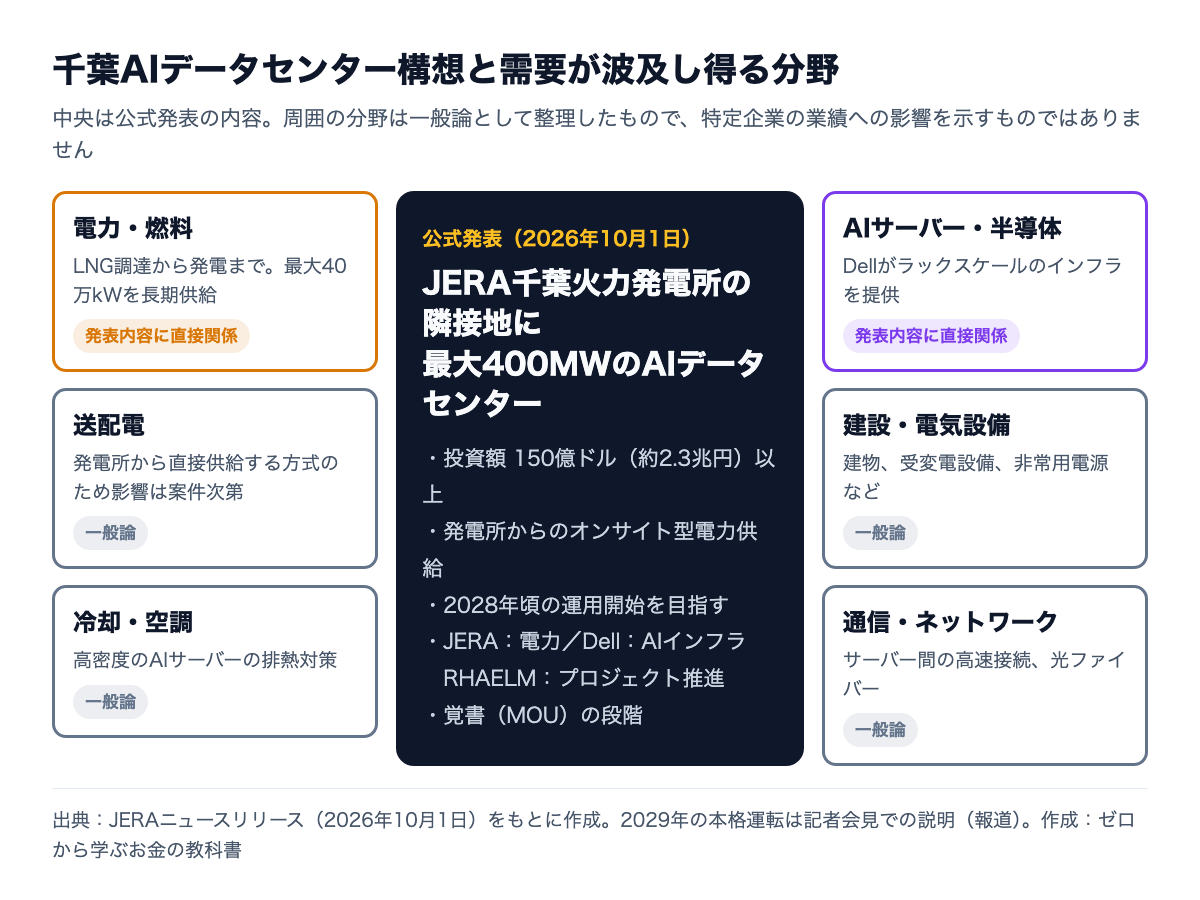

JERA・Dell・RHAELMの千葉AIデータセンター計画|最大400MW・150億ドル以上の概要
JERAの発表資料で確認できる主な内容は次のとおりです。
| 項目 | 内容 | 情報の種類 |
|---|---|---|
| 発表日 | 2026年10月1日 | 公式発表 |
| 合意の形 | 基本構想の策定と事業化の検討に関する覚書(MOU) | 公式発表 |
| 建設地 | JERA千葉火力発電所(千葉県千葉市)に隣接する敷地 | 公式発表 |
| 規模 | 最大40万kW(400MW) | 公式発表 |
| 投資額 | 150億米ドル(約2.3兆円)以上。用地、電力インフラ、施設建設、AIの計算能力を含む | 公式発表 |
| 電力の供給方法 | 発電所からのオンサイト型の電力供給 | 公式発表 |
| 運用開始 | 2028年頃の運用開始を目指す | 公式発表 |
| 本格運転 | 2028年から段階的に運転を始め、2029年に本格運転の予定 | 記者会見での説明(報道) |
| 電力供給の期間 | 15〜25年 | 報道(ロイター) |
3社の役割分担も公表されています。JERAは常時利用できる大規模な電力の供給、DellはAI向けのサーバーなどを事前に組み合わせた「ラックスケール」のインフラの提供、RHAELMはプロジェクト全体の推進を担います。さらに、米国の大手資産運用会社アポロ・グローバル・マネジメントが、RHAELMの戦略的な投資・資金調達のパートナーとして参画するとしています。

なぜ発電所の隣にAIデータセンターを置くのか|電力系統への接続待ちという課題
AIの学習や推論には、大量の画像処理半導体(GPU)を搭載したサーバーを長時間動かす必要があり、データセンター1カ所あたりの電力消費が大きくなっています。報道によると、JERAは記者会見で、日本で大規模なAIインフラを整備する際の課題として、電力系統(送電網)への接続に時間がかかること、設計の統合が難しいこと、案件ごとに個別に設計するため期間が長くなることを挙げました。
今回の構想では、既存の発電所の敷地を活用し、発電所から直接電力を供給する形をとります。送電網への新たな接続を待つ時間を短くできる可能性があることが、この方式の特徴とされています。JERAの社長はロイターの取材に対し、既存のインフラを使って電力を確保することが大規模なAIインフラを早く整備するうえで欠かせないという趣旨の考えを示しています。
また、3社は今回の千葉の案件を、他の発電所にも展開できる「標準化されたモデル」をつくるための最初の事例と位置づけています。発表資料では、2030年代に日本全体で数百万kW規模のAIコンピューティング容量の実現を支援することを目指すとしています。
過去との比較|JERAの火力発電所とデータセンターの組み合わせは2件目の構想
JERAは2025年10月にも、横浜港の臨海部にある火力発電所の敷地でのデータセンター計画に関する覚書を公表しています。発電所の敷地や電力をデータセンターに活用する動きは、今回が初めてではありません。
今回の違いは、AI向けのサーバーを提供するDellと、データセンターの開発を担うRHAELM、資金面のパートナーとしてのアポロが加わり、電力・設備・資金を一体で組み合わせた点にあります。千葉の案件で得た知見をもとに、他の拠点にも同じ型を広げていく構想が示されている点も特徴です。
需要が波及し得る分野|電力・送配電・冷却・建設・通信・AIサーバー
ここからは、公式発表の内容をもとに、一般論としてどのような分野に需要が生まれ得るかを整理します。以下は特定の企業の業績への影響を示すものではなく、計画の実現性や各社の受注状況によって結果は大きく変わります。
電力・燃料(発表内容から直接関係する分野)
最大40万kWの電力を長期間供給するには、発電所の運転と燃料の確保が必要です。JERAは液化天然ガス(LNG)の調達から発電までを手がけており、発表資料でもその一貫した体制を強みとして挙げています。データセンター向けの電力需要が増えれば、燃料の調達量や発電所の稼働率にも影響する可能性があります。
送配電(影響は案件によって異なる)
今回は発電所から直接電力を供給する方式のため、一般的なデータセンターのように送電網の増強に大きく依存しない可能性があります。一方で、日本全体でデータセンターが増えていけば、送配電網の整備や変電設備への需要が広がるという見方もあります。案件ごとに供給方法が異なる点に注意が必要です。
冷却・空調(一般論)
AI向けのサーバーは熱の発生量が大きく、従来の空調に加えて液体を使った冷却などの技術が使われることがあります。大規模なAIデータセンターでは、冷却設備や水の確保も重要な設計要素になると一般に考えられています。
建設・電気設備(一般論)
データセンターの建物、受変電設備、非常用電源などの工事が必要になります。投資額に用地と施設建設が含まれていることから、建設関連の需要が生まれ得る分野です。
通信・ネットワーク(一般論)
データセンター内部でサーバー同士を高速につなぐネットワーク機器や光ファイバー、外部とつなぐ通信回線も必要です。AIの計算では大量のデータをやり取りするため、通信設備の性能も重視されます。
AIサーバー・半導体(発表内容から直接関係する分野)
DellはAI向けのサーバーなどを一体で提供する役割を担います。サーバーにはGPUやメモリなどの半導体が使われます。AI向けメモリの需要についてはマイクロンの決算分析でも取り上げています。
投資家が注意したい点|JERAは非上場、覚書段階の計画であること
今回のニュースを投資の観点で読む際には、次の点を押さえておく必要があります。
- JERAは上場していない:JERAは東京電力ホールディングスと中部電力が出資する会社で、株式市場で直接売買できる会社ではありません。RHAELMも上場企業ではありません。
- 覚書の段階である:今回の合意は基本構想の策定と事業化の検討に関するもので、最終的な投資決定ではありません。計画の内容や時期が変わる可能性があります。
- 「関連銘柄」と業績は別:テーマに関連する分野の企業であっても、実際に受注できるか、利益につながるかは企業ごとに異なります。ニュースだけで株価が大きく動いた場合は、業績との結び付きを確認することが大切です。
- 実現までの時間:運用開始は2028年頃が目標で、業績への影響が表れるまでには時間がかかります。
テーマ株が大きく動いたときの確認方法は、株価が急騰・急落した日に確認したい7つのチェック項目で整理しています。
リスク|AI投資の減速、燃料価格、資金調達コスト
- AI投資のペース:AI向けの設備投資が減速すれば、データセンター計画の規模や時期が見直される可能性があります。
- 燃料価格と環境面:火力発電所からの電力供給は、LNGなどの燃料価格の影響を受けます。脱炭素への対応も長期的な課題として意識されます。
- 資金調達のコスト:金利が高い局面では、大型の設備投資の資金調達コストが上がります。
- 建設・設備の供給制約:人手、電気設備、半導体などの供給が追いつかない場合、計画が遅れる可能性があります。
次に確認したいポイント|最終投資決定と2028年の運用開始
- 3社が覚書から最終的な投資決定に進むか、その時期と条件
- 千葉の案件の建設開始の時期と、2028年頃の運用開始の目標が維持されるか
- JERAの他の発電所への展開が具体化するか
- 政府のデータセンターや電力に関する政策の動き
- Dellなど関係する上場企業の決算で、日本の案件がどのように説明されるか
まとめ:電力とAIを一体で整備する構想、実現性を段階ごとに確認
JERA・Dell・RHAELMの3社は、千葉火力発電所の隣に最大40万kWのAIデータセンターを建設する構想を、150億ドル以上の投資規模で発表しました。発電所から直接電力を供給することで、送電網への接続待ちという課題を避けようとする点が特徴で、2030年代には全国で数百万kW規模への展開も視野に入れています。
一方で、今回は覚書の段階であり、JERA自体は上場していません。電力、冷却、建設、通信、AIサーバーなど需要が波及し得る分野は幅広いものの、個々の企業の業績にどうつながるかは別に確認する必要があります。本記事は情報提供を目的としており、特定の金融商品の売買を推奨するものではありません。記載内容は2026年10月3日時点で確認した情報に基づいています。
参考資料
- JERA ニュースリリース(2026年10月1日、日本語版)
- JERA “JERA, Dell Technologies and RHAELM Sign MoU to Accelerate National-Scale AI Infrastructure Development in Japan”(英語版)
- JERA 横浜港臨海部の火力発電所敷地でのデータセンター計画に関する覚書(2025年10月)
- クラウド Watch「JERA・Dell・RHAELMの3社、発電所直結AIデータセンター整備で覚書を締結」(記者会見での説明)
- ロイター(2026年10月1日)の報道(電力供給期間、JERAの株主構成、社長のコメント)
